actualidad

Nuevas licitaciones en el sector eléctrico guatemalteco

La Empresa Eléctrica de Guatemala, S.A. (EEGSA), la Distribuidora de Electricidad de Occidente, S.A. (DEOCSA) y la Distribuidora de Electricidad de Oriente, S.A. (DEORSA) lanzaron el 23 de abril de 2025 la convocatoria y las Bases de Licitación del Plan de Expansión de Generación de Electricidad[1] (PEG 5) para contratar 1 mil 400 megavatios (MW) de potencia garantizada como oferta firme eficiente para cubrir la demanda firme y de hasta 150 MW de potencia instalada.

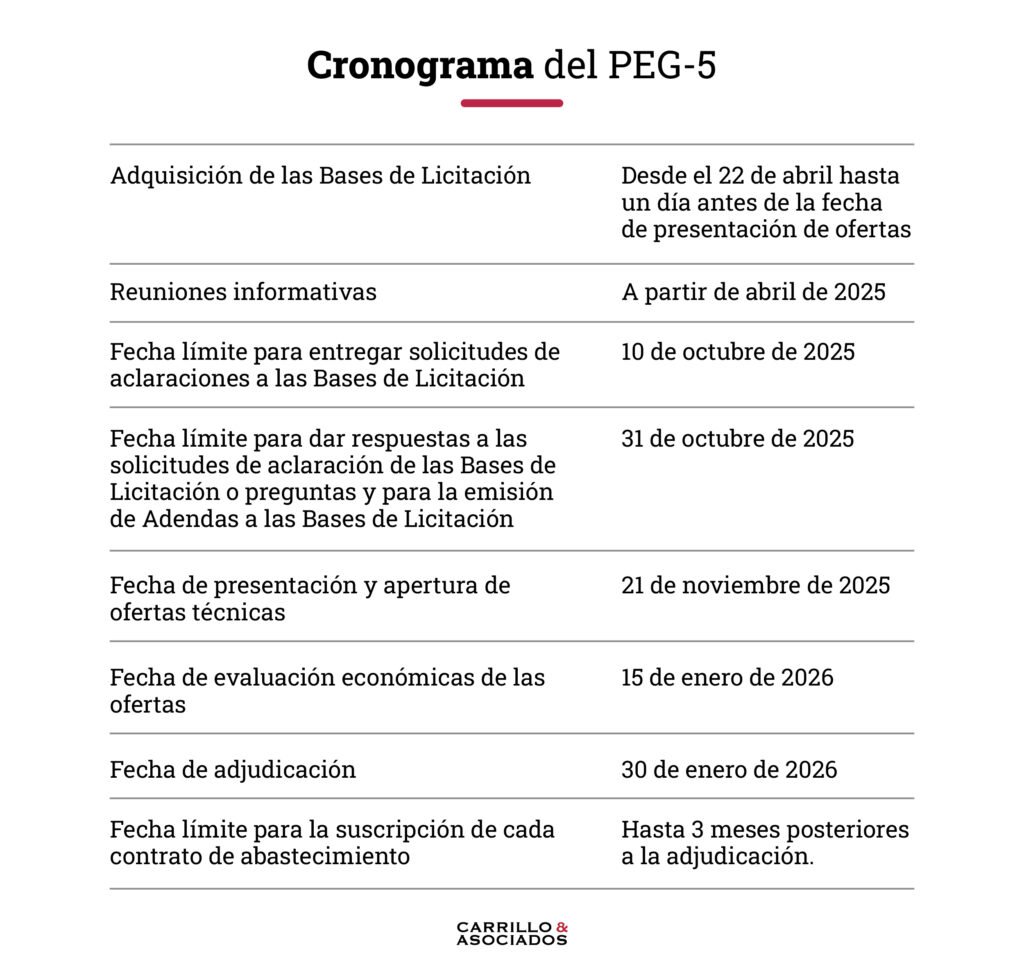

Los contratos[2], que podrán ser de hasta 15 años para plantas nuevas, y contratos de 5 años para plantas existentes, podrían comenzar el primero de mayo de 2030, 2031, 2032 o 2033. Las Bases de Licitación que dan derecho a participar en el proceso pueden adquirirse en Ciudad de Guatemala previo pago de US$20 mil.

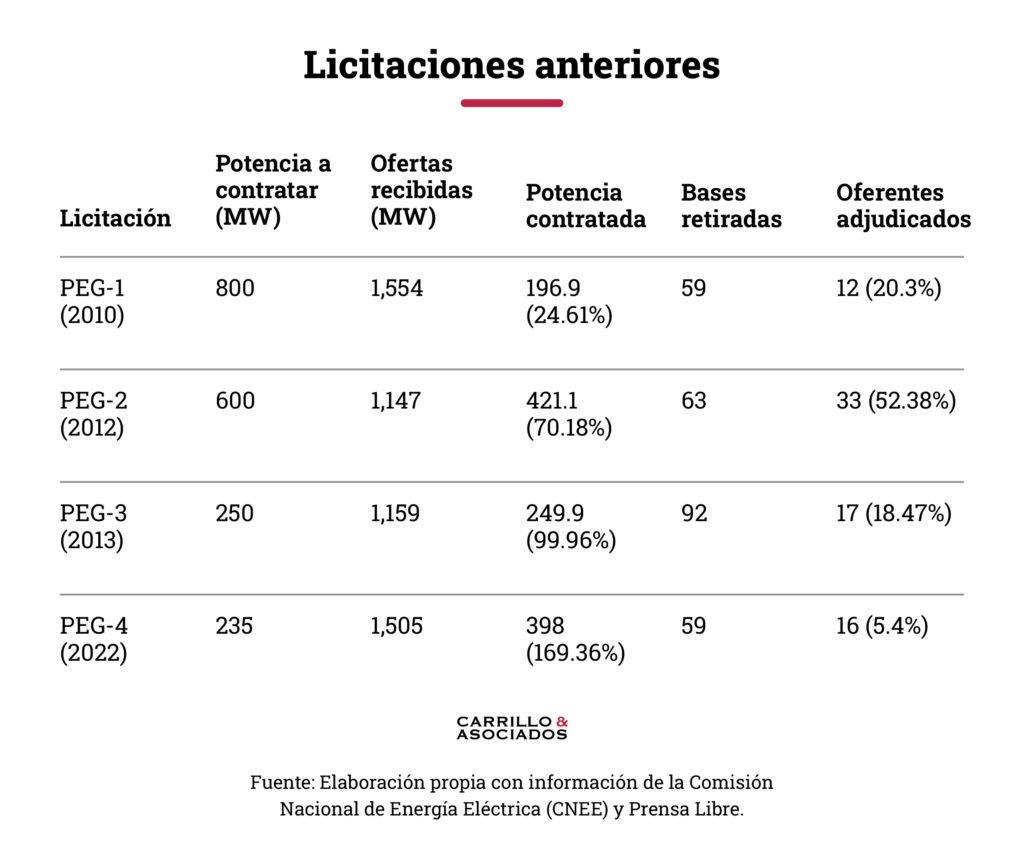

La demanda de energía en Guatemala ha aumentado considerablemente. Entre las tres distribuidoras atienden el 68% de la demanda del país con casi 255 MW entre Generador Distribuido Renovable (GDRS) y usuarios auto productores con excedentes de energía. La energía que se pretende contratar supera a las cuatro licitaciones que se han realizado entre 2010 y 2022.

En la licitación podrán participar todos los agentes generadores que estén ya constituidos como tales en Guatemala o que se constituyan en función de las adjudicaciones y las firmas de los contratos que correspondan.

Es posible participar por medio de un participante o socio estratégico, el cual debe cumplir con requisitos de experiencia técnica y representar al menos el 30% de la participación económica del grupo y de la sociedad guatemalteca a constituirse para suscribir los contratos.

Las plantas que pueden participar y las tecnologías de generación aceptadas son las siguientes:

  • Plantas de generación nuevas (iniciaron o iniciarán operaciones después del primero de enero de 2024) con energías renovables. Podrán obtener contratos de hasta 15 años.
  • Plantas de generación nuevas no renovables, cuyas fuentes tienen factores de bajas emisiones de CO2 iguales o inferiores al gas natural, etanol y propano. También podrán obtener contratos de hasta 15 años.
  • Plantas de generación en operación (las que comenzaron operaciones antes del primero de enero de 2024) que ofrezcan un cambio de fuente energética o realicen nuevas inversiones, renovables o no renovables, podrán tener contratos de hasta 15 años. Si no ofrecen inversiones adicionales, el plazo máximo de adjudicación será de 5 años.



La potencia máxima de cada unidad generadora con las que cuenten las plantas no debe exceder los 140 MW.


Proyectos de transmisión

En el mismo evento, el Ministerio de Energía y Minas (MEM) anunció la licitación del Plan de Expansión de la Transmisión (PET-3) que busca llevar energía a todas las comunidades del país y mejorar la calidad del servicio.

Se licitarán 14 nuevas subestaciones eléctricas y más de 500 kilómetros de líneas nuevas de transporte de energía eléctrica. Los inversores tendrán que diseñar, construir, poner en servicio y dar mantenimiento a cambio de un canon. Se esperan inversiones para estos proyectos por un valor superior a US$200 millones.



Si desea más información, estamos a las órdenes.

[1] Así como el Manual para la evaluación económica de las ofertas, junto con las bases son documentos fundamentales en la etapa de consulta.

[2] Las modalidades de los contratos pueden ser contratos de diferencias con curva de carga y opción de compra de energía.
